![]() | 山东领翔新材料有限公司专业生产长丝机织土工布。 产品应用: 1.适应岩土工程的各种不同特性、要求而形成的一个土工材料的工业品系列。广泛应用于河流、海岸、港湾、公路、铁路、码头、隧道、桥梁等岩土工程中。能满足各种不同的用途。 2.长丝机织土工布它利用合成纤维的工业化、低成本优势;高强度、低延伸、耐持久、耐腐蚀的特性;机织物结构稳定、工程参数达标率高的特点,满足各种岩土工程的不同目的的反滤、隔离、加筋、防护等用途要求。是岩土工程中一类价值比较高的产品。
4.产品系列有反滤、垫基、防滑、模袋等。 |

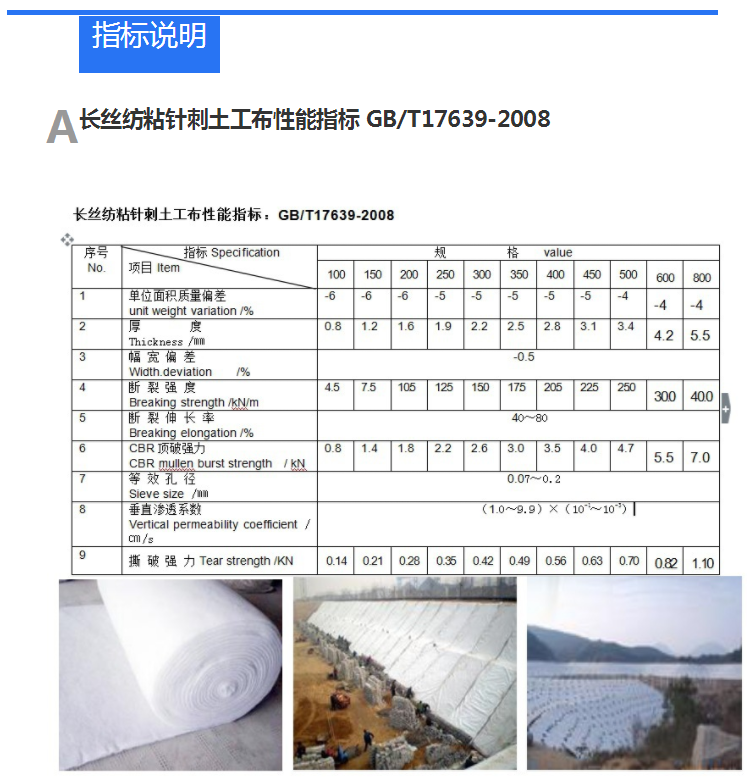

产品特性:
| ![]() |
![]() | 长丝土工布的防渗性能主要取决于塑料薄膜的防渗性能,而防渗用的塑料薄膜,主要有聚氯乙烯(PVC)和聚乙烯(PE)。 它们是一种高分子化学柔性材料,比重较小、延伸性较强、透应变形能力高、耐腐蚀、耐低温、抗冻性能好。其主要机理是以塑料薄膜的不透水性隔断土坝漏水通道,以其较大的抗拉强度和延伸率承受水压和适应坝体变形; 而长丝土工布亦是一种高分子材料,通过针刺或热粘成型,具有较高的抗拉强度和延伸性,它与塑料薄膜结合后,不仅增大了塑料薄膜的抗拉强度和抗穿刺能力,而且由于长丝布表面粗糙,增大了接触面的摩擦系数,有利于复合土工膜及保护层的稳定。同时,它们对细菌和化学作用有较好的耐侵蚀性,不怕酸、碱、盐类的侵蚀。 |
STEP1 土工布的铺设方法

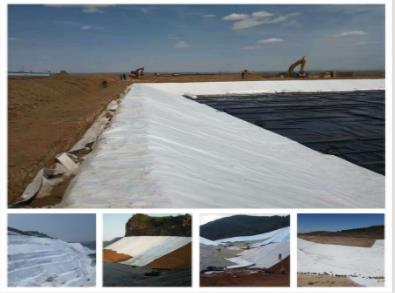

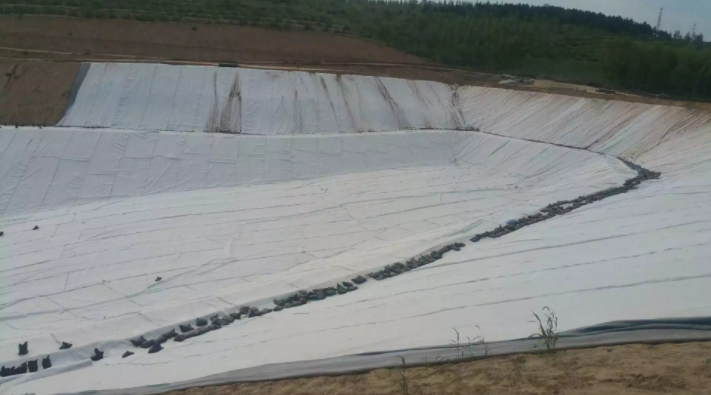

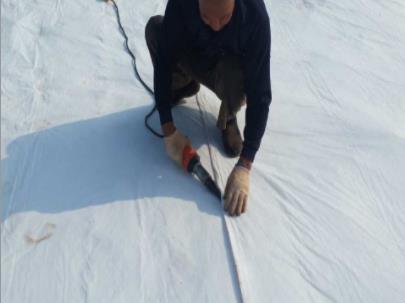

土工布的铺设方法: 1.用人工滚铺;布面要平整,并适当留有变形余量。 2.长丝或短丝土工布的安装通常用搭接、缝合和焊接几种方法。缝合和焊接的宽度一般为0.1m以上,搭接宽度一般为0.2M以上。可能长期外露的土工布,则应焊接或缝合。 |
STEP2 土工布铺设的基本要求

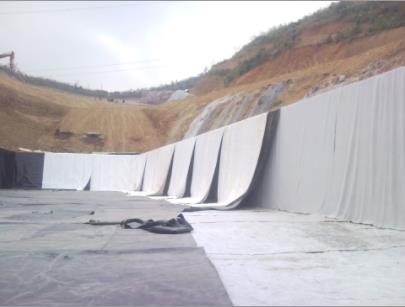

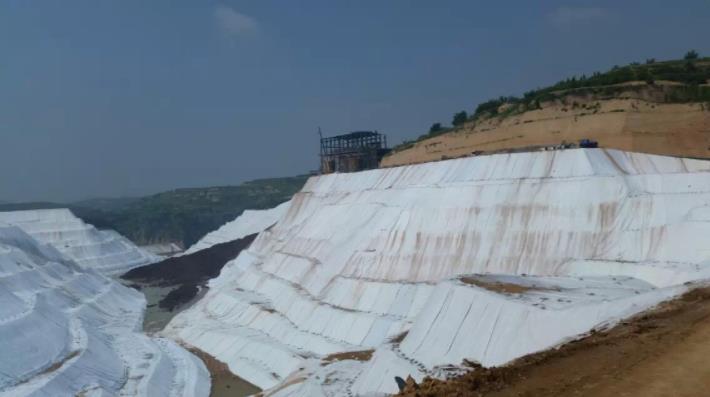

土工布铺设的基本要求: a、接缝须与坡面线相交;与坡脚平衡或可能存在应力的地方,水平接缝的距离须大于1.5m。 b、在坡面上,对土工布的一端进行锚固,然后将卷材须坡面放下以保证土工布保持拉紧的状态。 c、所有的土工布都须用砂袋压住,砂袋将在铺设期间使用并保留到铺设上面一层材料。 |
STEP3 土工布铺设工艺要求
1.基层检查:检查基层是否平整、坚实,如有异物,应事无处理妥善。 2.试铺:根据现场情况,确定土工布尺寸,裁剪后予以试铺,裁剪尺寸应准确。 3.检查撒拉宽度是否合适,搭接处应平整,松紧适度。 4.定位:用热风枪将两幅土工布的搭接部位粘接,粘接点的间距应适宜。 5.对搭接部位进行缝合时缝合线应平直,针脚应均匀。 6.缝合后应检查土工布是否铺设平整,是否存在缺陷。 7.如存在不合要求的现象,应及时进行修补。 |
特别提醒:
1、铺设应平顺,松紧适度,并应与土面接触.

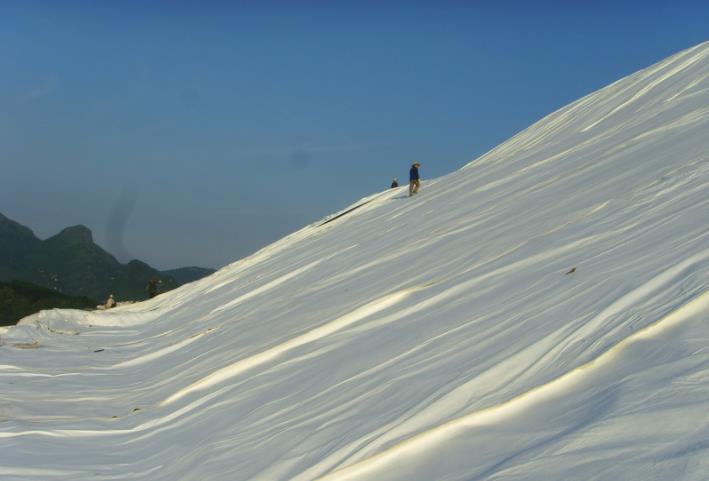

2、坡面上铺设宜自下而上进行。在顶部和底部应予固定,坡面上应设有防滑钉,并应随铺随压重。
3、有损坏处,应修补或更换,相邻片连接一般有搭接和缝合两种方法,搭接宽度一般为300mm,缝合一般用包缝机缝合,对可能发生位移处应缝接,不平地,软土上和水下铺设搭接宽度应适当增大,不小于500mm,水流处上游片应铺在下游片上.
4、与岸坡和结构物连接处应结合良好.
5、铺设人员不应穿硬底鞋.
